【冲刺下半年 担当显作为】漳平抽水蓄能电站道路改扩建项目稳步推进

2025-07-29 16:45:14 作者: 黄野 来源: 漳平新闻网 分享到:

在漳平市双洋镇中村双甲坑至尾村的农村道路改扩建工程现场,机械轰鸣,一派繁忙。作为漳平抽水蓄能电站项目前期的关键工程,这条路正加速推进,将承担起设备进场的重任。

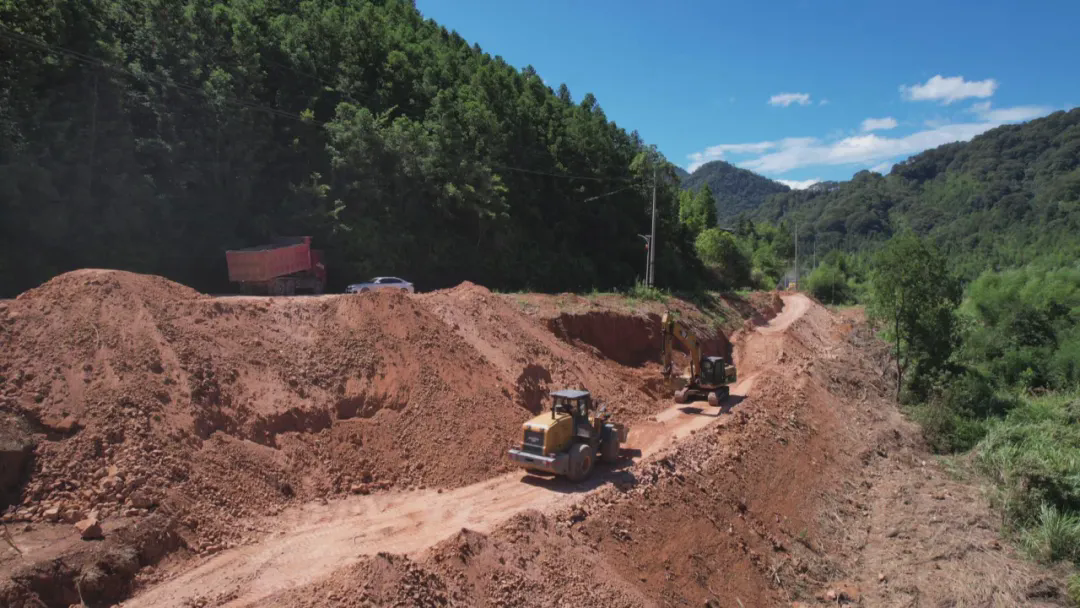

现场,大型机械全力作业,铲车、挖掘机开挖土石方,自卸卡车运送石料,各工序正有序进行。施工团队针对山区道路特点,科学制定方案,严把质量关,保障工程按计划推进。

漳平中村道路改扩建项目执行经理 赵彦南:

目前项目保通公路路基土石方工程、管涵工程、路面工程已全部完成。目前主线挡墙工程有两个工作面,累计完成约1200方,边坡开挖有一个工作面,目前累计挖方量已达到3万方。

在项目顺利推进过程中,做好后续保障同样至关重要。各相关单位主动靠前服务、高效协同联动,为项目稳步推进筑牢坚实后盾。

漳平市双洋镇人大主席  胡慈杰:

施工过程中,我们定期联合有关部门召开会商,加强施工现场管理,协调解决问题,同时做好群众服务工作,及时回应诉求,全力以赴助推道路改扩建早日完工。

漳平抽水蓄能电站项目总投资约80亿元,规划总装机容量120万千瓦,随着各项前期工作的稳步落地,这座将为区域能源结构优化提供重要支撑的抽水蓄能电站,正一步步从蓝图走向现实。
