学习贯彻党的二十届四中全会精神龙岩市委宣讲团宣讲报告会在漳平举行漳平市举行“探秘古人类遗址—漳平奇和洞”采风写生暨展览活动厦门市中医院与漳平市总医院医联体揭牌仪式暨名医工作室签约仪式在漳平举办漳平市召开中央安全生产考核巡查迎检工作部署会“利用废弃食用菌棒生产绿色甲醇”项目座谈会召开 漳平市开展“助企服务日”专题活动漳平市政协开展 “十五五” 综合交通运输发展专项规划调研论证 漳平市理论骨干学习贯彻党的二十届四中全会精神培训班暨市委宣讲团动员会召开漳平市委主要领导到部分市直部门调研漳平市领导调研水质提升、松材线虫病疫情防控工作学习贯彻党的二十届四中全会精神龙岩市委宣讲团宣讲报告会在漳平举行漳平市举行“探秘古人类遗址—漳平奇和洞”采风写生暨展览活动厦门市中医院与漳平市总医院医联体揭牌仪式暨名医工作室签约仪式在漳平举办漳平市召开中央安全生产考核巡查迎检工作部署会“利用废弃食用菌棒生产绿色甲醇”项目座谈会召开 漳平市开展“助企服务日”专题活动漳平市政协开展 “十五五” 综合交通运输发展专项规划调研论证 漳平市理论骨干学习贯彻党的二十届四中全会精神培训班暨市委宣讲团动员会召开漳平市委主要领导到部分市直部门调研漳平市领导调研水质提升、松材线虫病疫情防控工作10月7日,国庆中秋“双节”假期,位于漳平市双洋镇的省重点项目——漳平抽水蓄能电站筹建期洞室及道路工程,正抢抓秋季施工的黄金期,赶进度、忙建设,全力推进施工任务,用实干快干奏响节日最美乐章。

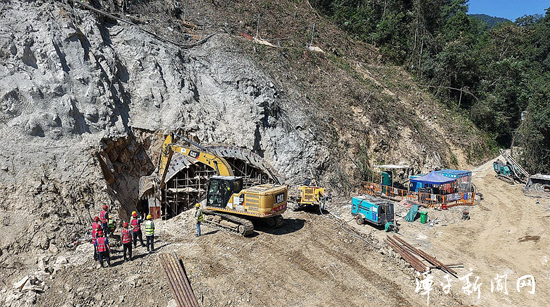

走进施工现场,记者看到,通风兼安全洞、进场交通洞等关键工程已全面启动,施工机械轰鸣运转,工人们正紧锣密鼓地进行洞室开挖前期工作,争分夺秒赶工期。
“当前施工团队正全力推进通风兼安全洞洞口管棚108钢管安装,计划将于8号全部完成,9号完成导向墙模板拆除和核心土挖出作业。10号将进行通风兼安全洞的进洞首爆。通风兼安全洞全洞长1032米,计划明年12月20日完成开挖工作。”漳平抽水蓄能电站筹建期洞室及道路工程通风间安全洞施工项目副经理娄海在现场向记者介绍道。
据了解,通风兼安全洞贯通后,将作为地下厂房工程的关键基础设施,为施工区提供进出通道通风排烟运输保障,以及运行期承担通风排烟紧急疏散等安全功能,对保障工程进度以及电站安全运行有着至关重要的作用。

而这项工程,正是漳平抽水蓄能电站项目顺利推进的关键一环。漳平抽水蓄能电站项目由福建投资集团投资建设,总投资约80亿元,规划总装机容量120万千瓦,安装4台30万千瓦立轴单级混流可逆式水轮发电机组,为日调节纯抽水蓄能电站。项目建成后主要供电福建电网,承担福建电网的调峰、填谷、储能、调频、调相和紧急事故备用等任务。
