以攻坚之势跑出项目建设“加速度”——漳平抽水蓄能电站项目用林用地报批取得新进展

2025-08-21 11:25:57 作者: 陈俊毅 陈信勇 颜婷婷 来源: 漳平新闻网 分享到:

815日,省级重点项目——漳平抽水蓄能电站项目建设推进工作再传喜讯:项目先行用地通过国家自然资源部审批。据悉,该项目是全国首批获得先行用地快批项目,也是全省所有先行用地项目获批速度最快的项目。

漳平抽水蓄能电站项目是福建省重点项目、龙岩市十大重点工程(项目)之一,总投资约80亿元,规划总装机容量120万千瓦,项目建成投产后,预计年产值约12.36亿元、税收1.2亿元,该项目的建成对保障福建电网安全稳定运行、助力实现“双碳”目标具有重大意义,是推动漳平绿色高质量发展的强劲引擎。

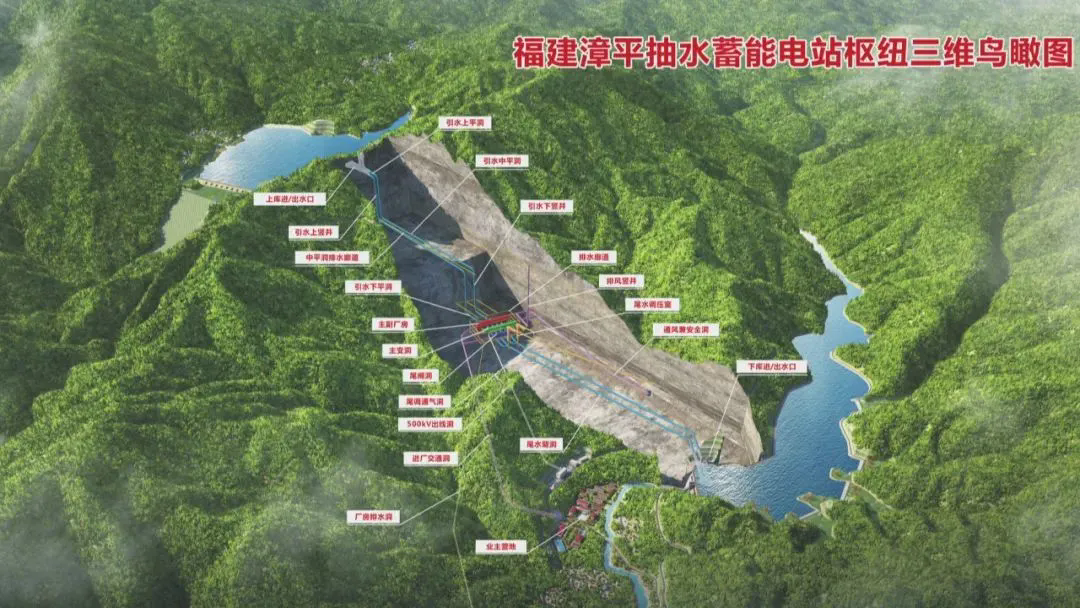

20252月漳平抽水蓄能电站项目开工)

项目今年1月获省发改委核准,2月正式开工,6月完成用林审批,7月完成房屋征收补偿协议签约,至本月完成先行用地审批,一次次紧锣密鼓且高效高质的推进,跑出了项目建设“加速度”。

“自项目启动以来,一场跨越省、市、县(市)三级的联动攻坚会战就此拉开序幕,特别是在最关键的用林用地报批环节展现出超强的协作力与执行力。”漳平市重点项目攻坚指挥部办公室副主任赖积钎介绍,面对政策衔接、流程审批等重重关口,项目建设专班干部主动出击,乘势而上,积极协调自然资源局、林业局整理报批相关材料,并多次赴省自然资源厅、林业局相关处室对接政策、寻求指导,赢得省级部门的指导与支持。

为保障项目顺利推进,漳平市自然资源局、林业局、住建局、农业农村局等单位各选派2名骨干力量专职对接,双洋镇、赤水镇落实属地责任,动员全体干部参与其中,与专业团队紧密协作。部门乡镇以“一盘棋”思维高效联动,严格落实“一周一汇报、一协调、一通报”工作机制,共召开38场协调会,25期周报,精准破解每一个堵点、难点,打破部门壁垒,确保各项工作有序铺开、加速推进。

(工作人员正在测量用地数据)

项目的用林用地是前期工作能否顺畅推进的保障。漳平市用林用地报批工作组抱着“不懂就问”的态度,多次前往永安、华安、德化等抽蓄项目“拜师学艺”,借鉴他们的经验做法。

漳平市自然资源局以“减环节、压时限、提效率”为目标,全力推动用地报批全面提速。通过密切对接上级部门与精准政策研判,确保报批方向正确、支持及时。同时,组织专人深入研究政策,精准把握红利,有效指导报批,化解堵点难点。创下一个月完成先行用地组卷及补正的“漳平速度”,以超常规力度提供最坚实要素保障。

自今年1月该项目获省发改委核准后,项目工作专班先后下发六批次共196项工作任务,每项工作任务均细化落实到单位、责任人、完成时限。同时,每周汇总,做到按单销号,让工作件件有落实。

经过努力,项目林地、草地、湿地、先行用地均在最短时间内获得审批通过,为项目推进提供坚实基础。

(抽水蓄能项目工作专班召开推进会)

“这场跨越层级、凝聚合力的攻坚行动,不仅彰显了漳平干部群众‘抓项目就是抓发展’的担当,更诠释了‘漳平龙舟精神’,为重点工程建设提供了可复制、可推广的经验。”漳平市人大常委会副主任、抽水蓄能项目工作专班副组长陈炳荣表示,下一步,漳平将聚焦推进项目永久用地报批材料组卷、筹建期洞室及道路工程临时用地报批等重点工作,持续攻坚发力,为项目平稳有序推进做好充足准备。
